一条年产量60万台的冰箱智能检测线从建设开始到完成最快需要多久?按正常的施工进度各冰箱厂家一般会提前两个月招投标。但作为具有中科院背景的科发公司,在客户需要的时候给出了自己的答案,平常需要至少50天的项目,是什么原因在15天圆满完成,投入运行!?
2020年4月1日夜晚,格兰仕顺德工厂发生意外,冰箱生产线彻底损毁,厂家急需尽快恢复生产。
出现意外的第二天,科发分管副总经理就乘坐早上第一班飞机到达广州,奔赴现场。同日,广东大区负责人,前往现场查看,评估损失。在青岛,科发集团董事长举行多场次电话会议,明确要把解决客户的生产问题放在第一位,急客户之所急,同舟共济、齐心协力帮助企业以最快的速度恢复生产。
4月3日,在广州我司测控事业部主管副总经理、广州大区经理与格兰仕高层领导讨论此次重建工作,当场承诺15天内建立一条国内最先进技术冰箱生产线以满足格兰仕生产需求,并预留扩容空间。格兰仕高层领导对于青岛科发高技术工程有限公司这种危难时刻有担当的精神给予肯定。
合同签订后,青岛科发测控事业部立即动员起来,正值全国抗击新冠疫情攻坚阶段,各项工作的准备显得那么的棘手但是测控事业部总经理张总统筹安排,设计、加工、制作、测试灯工作有条不紊的全面加快展开。

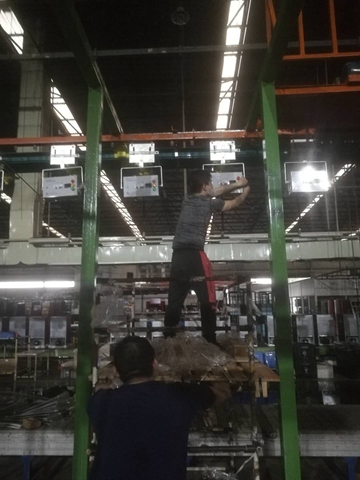

4月7日,格兰仕现场网络综合布线开始,检测线出入口读卡器开始安装

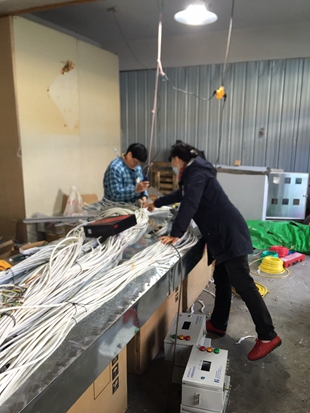

4月10日,格兰仕现场网线布设完毕,网络设备调试完毕,电脑及相关电源安装完毕。
4月12日,青岛,智能检测箱加工完毕,开始出厂测试。
4月13日,检测箱启程发往广州,所有人在微信群里都实时关注着,代表检测箱的那个红点一点一点的在向现场靠近。
4月14日,凌晨,检测箱抵达现场,连夜开始安装,决战开始。
4月15日,上午整体系统调试,下午冰箱上线试运行,交付使用。此时,广东区的同事们已经连续36小时未合眼。
6月18日,整体系统运行2个月无故障,通过客户全面验收。
项目完成得到了客户领导和员工的一致好评,格兰仕集团执行总裁赞扬说,“这个项目就是科发公司的火神山”!
作为一个已经成立28年的老牌检测公司,科发优秀的企业文化,深厚的技术实力,强大的团队凝聚力,深入每一个员工的心里——这就是科发公司15天完成这个火神山项目奇迹的真正原因!
